驗屋流程分幾個階段?先看時間軸

整個驗屋步驟可以拆成 6 個階段,實際驗屋時間會拉多長,主要看建商修繕的速度。下面這張時間軸先幫你看懂每個階段的順序和重點。

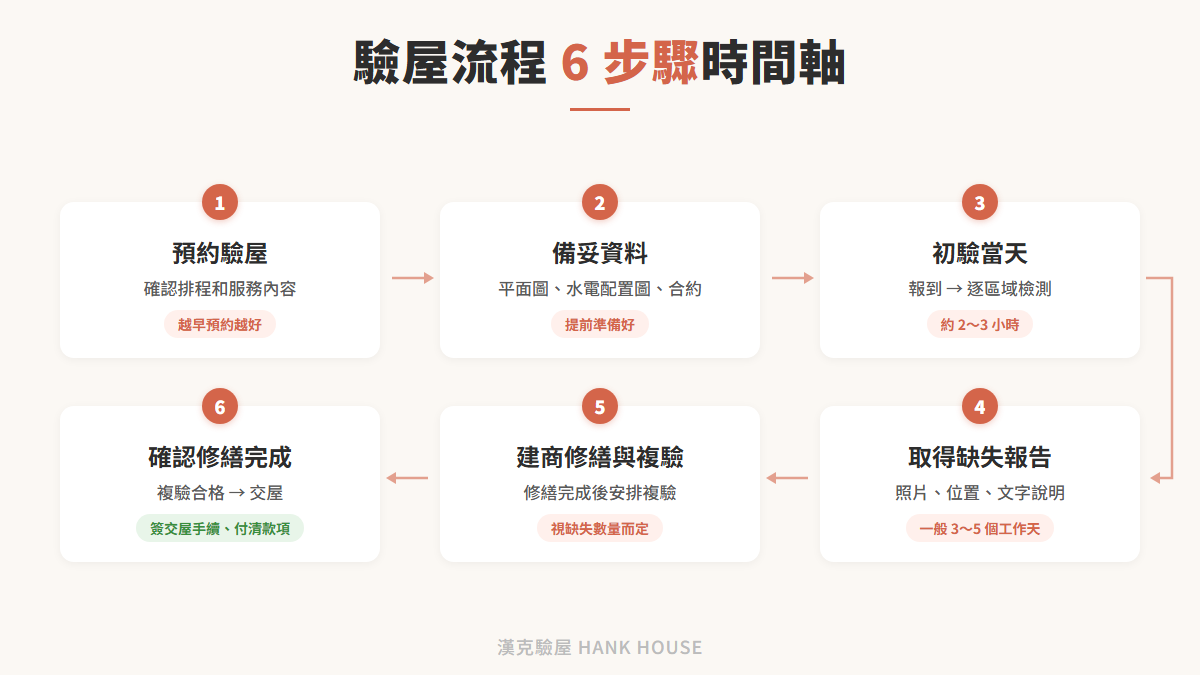

驗屋流程 6 步驟時間軸:預約、準備、初驗、報告、修繕複驗、交屋|漢克驗屋

  1. 預約驗屋:聯繫驗屋公司,確認排程和服務內容
  2. 驗屋前準備:備妥資料,確認現場水電已開通
  3. 初驗當天(約 2~3 小時):驗屋師到場,逐區域檢測並記錄缺失
  4. 取得驗屋報告(一般 3~5 個工作天):驗屋公司整理驗屋缺失報告電子檔,提交給屋主
  5. 建商修繕與複驗(視缺失數量而定):建商修繕缺失,完成後安排複驗確認
  6. 確認修繕完成 → 交屋:複驗合格後簽交屋手續,並付清款項

前 4 個階段大多照表操課,真正會拉長整體時間的是第 5 階段的建商修繕,缺失少、建商配合度高就走得快。如果你對驗屋本身還不太熟,可以先看驗屋是什麼,再回來照著流程一步一步走。

驗屋前你要準備什麼?

驗屋前的準備會直接影響當天效率,資料沒帶齊或現場條件沒確認好,有可能白跑一趟。

✦ 需要準備的資料

驗屋要帶什麼?以下 4 份資料建議提前準備好,其中坪數資料在預約時就要先提供:

  • 室內平面圖:讓驗屋師比對格局和隔間是否與圖面一致
  • 水電配置圖:確認插座、開關、排水位置有沒有跑掉
  • 購屋坪數截圖:預約時提供,方便驗屋公司報價和安排人力
  • 買賣合約書:驗屋要帶合約嗎?不是必帶,但合約上記載的建材規格和設備清單可以拿來現場比對,建議還是帶著吧

✦ 驗屋時間點怎麼選才有保障?

預售屋的話,建商取得使用執照(使照)後會通知你驗收,建議先做初驗、確認沒有重大瑕疵,再去銀行對保。根據網路上的公開資料(信義房屋預售屋交屋流程說明),預售屋交屋前還要走完對保、完稅、過戶和設定抵押,銀行才會把貸款撥給建商,所以驗屋最好排在這些流程之前,有問題才來得及處理。

中古屋則是在交屋前安排驗屋,空屋狀態驗起來最理想。驗屋一定要清空嗎?嚴格來說沒有強制,但家具太多會擋住牆面和地坪,有些區域沒辦法檢查到,盡量清空比較好。

不分屋型,只要能灑水、能掀開看的地方,我們都會盡量檢查。驗屋前記得確認水電已經開通、現場可以進入喔。

✦ 預約驗屋公司的注意事項

想知道如何驗屋最有效率,第一步是找到合適的驗屋公司。業界常見的建議是至少提早 2 週預約,預售屋最好在銀行通知對保前就先聯絡驗屋公司,交屋潮集中的時候排程會比較滿。預約時記得確認以下幾點:

  • 服務範圍包含哪些檢測項目
  • 初驗後多久能拿到驗屋報告
  • 複驗是否含在費用內,還是另外計費(行情可以參考驗屋費用怎麼算)

初驗當天怎麼驗?流程拆解給你看

驗屋大概要多久?業界常見的配置是 25 坪以內的房子由 2~3 位驗屋師分工作業,整場初驗大約 2~3 小時,坪數更大,人數和時間也會跟著增加。

驗屋團隊到場後會按照固定的 SOP,用非破壞性儀器依序檢測。以漢克所在的公司來說,出隊的驗屋師都是正職,新人要受完訓、考核合格才能出隊,現場用的儀器也會定期送校正。公司也取得 ISO 9001 品質管理認證,驗屋流程都照標準作業走。以下是常見的流程。

✦ 報到與確認

驗屋師先核對房號,比對室內格局是否跟平面圖一致,同時清點建商交付的設備是否齊全,確認沒問題後才正式開始各區域的檢測。

✦ 牆面與地坪檢測

用磁磚打診棒逐區域敲擊牆面和地坪,聽聲音判斷磁磚底下有沒有空心、隆起,也就是地磚、壁磚扎實度檢測,同時也會一併確認平整度、裂縫和油漆飾面缺失。有經驗的驗屋師會特別注意窗戶角隅和牆角,因為這些位置的裂縫容易成為日後滲水的起點。

✦ 水路測試

各出水口的水壓測試、浴室和陽台的淹水測試、洩水坡度檢測都在這個階段完成。窗戶試水是整場驗屋最耗時的項目,一扇窗至少要灑 30 分鐘。

所以我每次到現場,都會先把灑水機架到窗戶上讓它開始跑,趁等待的時間,我們再去做其他區域的檢測。先處理最耗時的項目,整場驗屋才抓得住節奏。如果驗屋當天剛好下雨,就不需要人工灑水了。

漢克確認窗戶上的灑水機有沒有架好,準備進行窗戶試水|漢克驗屋

浴室、陽台的地排(地面排水孔)管道,也會用總長約 1.3 公尺的管道內視鏡深入查看,確認管內沒有水泥砂或異物堵塞。

漢克之前驗一間中古屋,排水管前段水都流得下去,我把內視鏡往裡面伸到 60~70 公分,才看到一根疑似牙刷的白色棍狀物卡在裡面,旁邊還堆了不少水泥砂。現在水流得下去,不代表以後不會出問題,所以我會建議買方跟前屋主說明,請對方先把管線堵塞處理好。

✦ 電路檢測

逐一檢測每個插座的分路極性和供電電壓,確認迴路分配是否正確。漏電斷路器的跳脫功能也是必測項目,這攸關居住安全,不能跳過。

用電安全在灑水時也要顧到,像我遇過主臥浴室的馬桶旁邊低處有插座,旁邊就是水源,我會先用材料把插座封起來,再開始灑水,避免觸電的風險。

✦ 門窗與五金

門窗的開關順暢度、密合度、滑軌和鉸鏈鬆緊都要逐一確認,紗窗有沒有破損、把手有沒有鬆動也不能漏看,這些看似小事,入住後才發現會很煩。

✦ 現場標記與拍照記錄

發現缺失的地方,驗屋師會用標籤貼紙或膠帶直接標在現場,同時全程拍照存檔,這樣建商工班來修的時候一目了然,不用再翻報告找位置。像確認有滲水的牆面,我收工前會用膠帶把滲水範圍框起來,讓屋主一眼就看到問題在哪裡。

初驗要看的項目一大堆,怕自己漏看,又分不出哪些問題比較嚴重?這些交給我們就好,你到現場主要是聽講解、確認問題,有疑問當場就能問。想先聊聊你家的狀況,可以直接聯絡我們。

驗屋報告怎麼拿?初驗後到複驗的流程

初驗完成後,驗屋公司一般會在 3~5 個工作天內把驗屋缺失報告(電子檔)整理好給你,拿到報告就可以交給建商,開始追蹤修繕進度了。

✦ 報告內容包含什麼

驗屋報告是 PDF 檔,以一份 1 房 1 廳的預售屋初驗報告來說,大約有 60 頁,內容主要包括:

  • 檢驗範圍說明:以非破壞方式檢驗,每項缺失都拍照說明,表面髒汙會直接在現場貼彩色貼紙標註
  • 室內區域編號:例如客廳 L1、廚房 K1、浴室 B1、臥室 R1、陽台 T1,報告和現場位置對得起來
  • 使用設備清單:列出的設備有十幾種,像磁磚打診棒、管道內視鏡、高階紅外線熱顯像儀、驗電插座檢測儀、漏電斷路器檢測儀、混凝土水分計、室內水壓計等
  • 分類檢測項目與結果:牆體、浴室防水、電氣、冷氣與窗戶外牆試水、廚房、陽台、環境,每項都寫明用了什麼儀器、結果如何
  • 各空間缺失總表:例如客廳有油漆飾面瑕疵 5 處、窗框汙損刮傷 3 處
  • 逐處缺失照片與說明:寫清楚缺失地點、檢測項目和缺失說明
  • 環境檢測:PM2.5、噪音、電磁波、水壓,並附上正常值,例如 PM2.5 低於 35μg/m³、室內噪音 55 分貝以下
  • 記錄用項目:未完工或無法測試的地方也會記錄下來

驗屋報告範例:缺失照片與說明、各空間缺失總表(已去識別化)|漢克驗屋

我驗完屋會在現場花 20~30 分鐘跟屋主講解重點缺失,大的問題當場說清楚,小缺失像門框刮傷、窗框收邊這類,後續可以交給裝潢公司處理。

如果情況允許,我也會請建商或營造的工程人員在旁邊一起聽,有疑問的地方可以當場確認。

✦ 怎麼跟建商溝通修繕

先說明一下,屋主跟建商之間的溝通協商,不在驗屋服務的範圍內,需要由屋主自己處理。以下整理建商驗屋流程中常被提到的網路公開資料,給你拿到報告後參考:

  • 瑕疵記在驗收單上:依《預售屋買賣定型化契約應記載及不得記載事項》第十三點,驗收時建商應提供驗收單,發現瑕疵要載明在驗收單上,並由建商修繕
  • 預售屋的交屋保留款:同一點規定,預售屋買方可以從自備款中保留房地總價 5% 作為交屋保留款,等修繕完成、雙方複驗合格後再支付
  • 留意常見違規:依行政院消保處公布的預售屋糾紛整理(聯合新聞網:消保處公布預售屋 4 大地雷),有建商把 5% 的計算基礎從「房地總價」換成「房屋總價」,或沒有在交屋前完成修繕,就要求消費者先交屋、之後再依保固處理

新成屋和中古屋沒有這條 5% 的規定,要看買賣合約對尾款和交屋條件怎麼約定,簽約前就要看清楚。

複驗要注意什麼?

複驗就是針對初驗發現的缺失,再檢查一遍有沒有修好。以漢克驗屋的做法來說,複驗一律另外加購。建商修繕完成通知你複驗的時候,要逐項比對初驗的缺失清單,確認每一項都確實修到位了。

✦ 複驗的檢查重點

複驗時最重要的是帶著初驗報告逐項核對,手邊沒有清單的話,也可以先下載驗屋清單對照著看。像滲水、水泥淤積這種功能性的缺失,建商基本上都會修,我常說功能性的部分就是一翻兩瞪眼,有就是有、沒有就是沒有,沒什麼好爭議的。

比較需要留意的是外觀類問題,像油漆刮傷、門窗細微痕跡,建商修繕後不一定能達到你心裡的標準。另外,修繕過程本身也可能造成新的損傷,例如修補牆面時弄髒地板、搬運材料刮到門框,所以複驗時不只要看原本的項目,也要留意有沒有新增的問題。

✦ 複驗完成後才能安心交屋

複驗確認所有缺失都修繕完成後,就可以簽交屋手續、付清款項,預售屋也是在這時候支付交屋保留款。如果還有沒修好的項目,可以再請建商修繕後另外安排複驗;依上面提到的消保處提醒,修繕原則上應在交屋前完成。

複驗沒看仔細,交屋後才發現問題,處理起來就麻煩多了。如果你有下面這些情況,可以先私訊我們聊聊:

  • ☑ 拿到報告,卻看不懂哪些缺失比較嚴重
  • ☑ 建商說都修好了,但你不確定有沒有修到位
  • ☑ 擔心修繕過程又弄出新的刮傷或髒污

不同屋型的驗屋流程差異

預售屋驗屋流程和中古屋驗屋流程差很多,不管是時間點、金流還是常驗到的問題都不一樣,搞錯時間點可能會錯過最有利的驗屋時機。

屋型 驗屋時機與重點
預售屋/新成屋 時機:預售屋收到驗收通知後先初驗,確認無重大瑕疵再對保;新成屋在交屋、付清尾款之前對象:建商/營造公司重點:全面檢測,含外觀、功能、設備保障:預售屋可依《預售屋買賣定型化契約應記載及不得記載事項》,從自備款保留房地總價 5% 作為交屋保留款;新成屋依買賣合約約定的尾款與交屋條件
中古屋 時機:交屋前對象:前屋主/仲介重點:以滲漏水和用電安全為核心,也會查水痕、壁癌和電路老化保障:依買賣合約約定處理

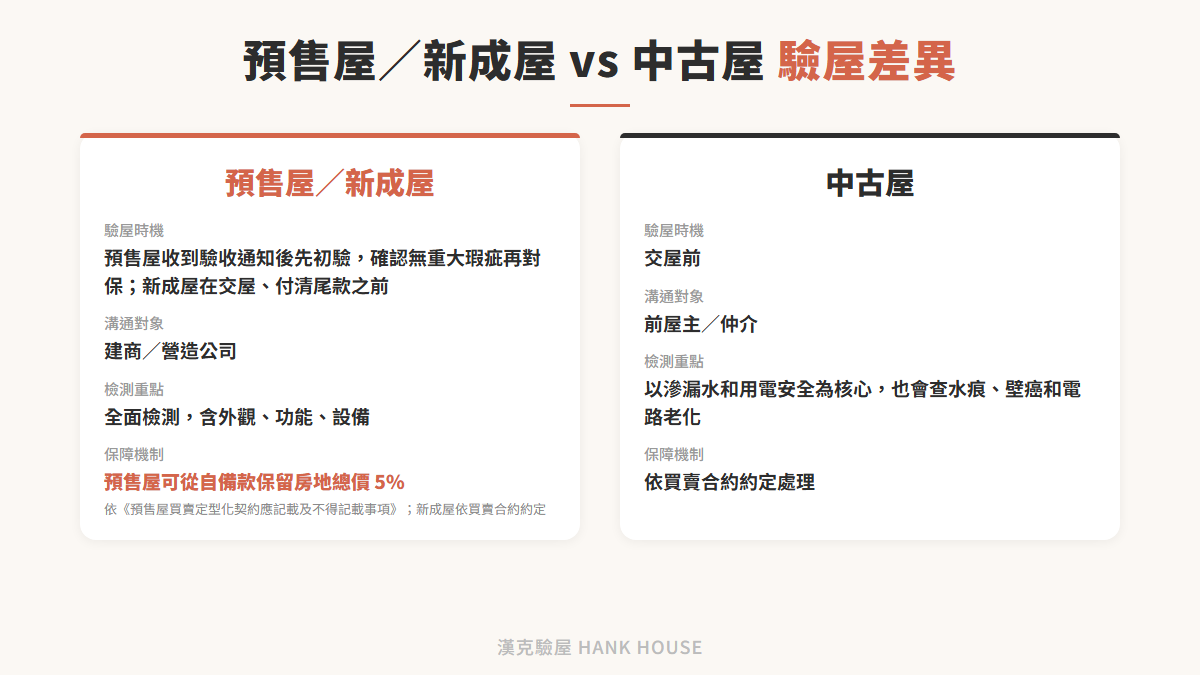

預售屋/新成屋與中古屋驗屋差異比較|漢克驗屋

✦ 預售屋/新成屋驗屋流程重點

依《預售屋買賣定型化契約應記載及不得記載事項》第十三點、第十五點,建商取得使照後要通知買方驗收,並且應在領得使用執照 6 個月內通知買方交屋。

預售屋建議的流程順序是:收到驗收通知 → 初驗 → 確認無重大瑕疵 → 對保、完稅、過戶、設定抵押 → 銀行撥款 → 複驗合格後交屋,交屋保留款就留到複驗合格再付。

業界常見的看法是,預售屋和新成屋屬於「全新品驗收」,驗屋時要拿契約、銷售 DM 和客變圖來核對,重點放在防水、用電安全、管線和外觀。另外,要等拿到使照、水電接好才能驗,臨時水電的水壓、電壓通常偏低,量出來不準。

新成屋一樣是跟建商驗收,只是付款條件依買賣合約而定。預售屋和新成屋現場最常見的是外觀類缺失,像油漆、門、窗的刮傷和髒污,浴室和陽台的地排被泥沙、水泥堵住也很常見。

✦ 中古屋驗屋流程重點

中古屋會在交屋前安排驗屋。業界常把中古屋驗屋比喻成做健康檢查,重點集中在滲漏水和用電安全兩大項,像天花板、地板、窗縫有沒有水痕和壁癌,電路則從總電源查起,看斷路器、接地、線徑和迴路,功能性測試比外觀缺失更重要。

實務上常遇到的情況包括窗戶或牆壁灑水 30 分鐘後才在裂縫處發現滲水、排水管深處有異物堵塞。

漢克之前在一間中古屋的熱水器和通風口附近,用紅外線熱像儀檢查天花板夾層有沒有漏水,同時確認通風口有沒有對外,結果發現通風口沒有對外連通,浴室開了排風扇,味道也只是繞一圈又留在裡面,買方屋主才說之前來看房就覺得這間浴室味道比較重。這些問題不靠儀器和足夠的檢測時間很難發現,所以中古屋特別需要專業團隊協助。

漢克用紅外線熱像儀檢查熱水器旁的天花板夾層有沒有漏水,並確認通風口是否對外|漢克驗屋

驗屋流程常見問題

Q:驗屋整個流程從預約到交屋要多久?

整體時間主要看建商修繕的速度。初驗當天約 2~3 小時,報告一般 3~5 個工作天出爐,接下來建商修繕要多久,要看缺失數量和建商的配合度,修好後再安排複驗,確認沒問題才交屋。

Q:驗屋當天屋主需要在場嗎?

強烈建議在場。我們驗完後會在現場花 20~30 分鐘講解重點缺失,你在場可以即時了解狀況、確認問題的嚴重程度,後續跟建商溝通也比較有憑據。

Q:複驗還要另外收費嗎?

以漢克驗屋來說,複驗一律另外加購。複驗是針對初驗發現的缺失再檢查一遍,預約前會先跟你講清楚;每家驗屋公司規定不同,比較時也要問清楚。另外,漢克驗屋假日預約不加價喔。

Q:驗屋可以只驗部分項目嗎?

漢克驗屋沒有只補儀器項目的方案,建議做全室檢驗。水路漏水、電路接地這類問題肉眼看不出來,需要專業儀器才能檢測,全室一起看保障比較完整。想比較自己驗和找專業的差別,可以參考自己驗屋 vs 驗屋公司。

我常跟屋主說,我是把你的房子當我的房子在驗。流程看起來步驟很多,但只要順序抓對、每一步都有人幫你看,交屋那天就能安心拿鑰匙。

還不確定自己該從哪一步開始,或是怕驗屋時間點選錯?直接聯絡我們預約驗屋,問問題不收錢喔!

👉 聯絡我們、預約驗屋
